清能萬幫150MW/300MWh儲能項目沖刺并網倒計時

發布時間:2025-06-05瀏覽次數:【字體:

  近期,清能萬幫鹽城經開區150MW/300MWh儲能電站項目現場一片忙碌,各參建單位鉚足干勁、搶抓工期,全力以赴推進項目建設。

  全產業鏈協同推進項目建設

  作為江蘇省重點儲能項目,清能萬幫儲能電站采用非步入式液冷磷酸鐵鋰儲能技術,規劃安裝36套儲能單元,建成后將為區域電網提供調峰調頻、應急備用等關鍵支撐。為實現6月30日全容量并網目標,各參建單位正以“倒計時”姿態有序推進工作。

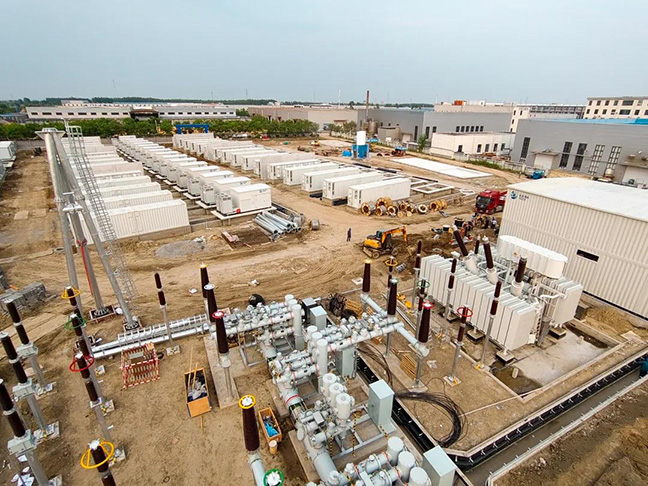

  土建電氣施工加速:升壓區主變及GIS設備基礎已全部完成,儲能區72臺電池艙與36臺PCS艙就位,35kV電纜敷設進入沖刺階段。土建單位康泰工程安裝公司克服設備運輸障礙,于5月30日前交付電纜過路管道,保障后續電氣施工順利進行。

  設備安裝調試并進:設備調試單位國電南瑞公司供貨的二次設備艙、蓄電池艙等核心設備陸續到位,總包單位江蘇怡寧能源公司團隊同步開展直流電纜敷設與設備接線,設計單位鹽城電力設計院駐場團隊實時優化二次系統方案,確保設備聯調精準高效。

  多方合力攻克難題:針對電纜清冊交付滯后導致的采購缺口,清能公司聯合總包單位、設計單位、供貨方連夜協調廠家加急排產,保障關鍵物資供應;同時,對側220kV映照變保護裝置安裝調試工作同步推進,確保并網線路暢通。

  節日堅守助力項目攻堅

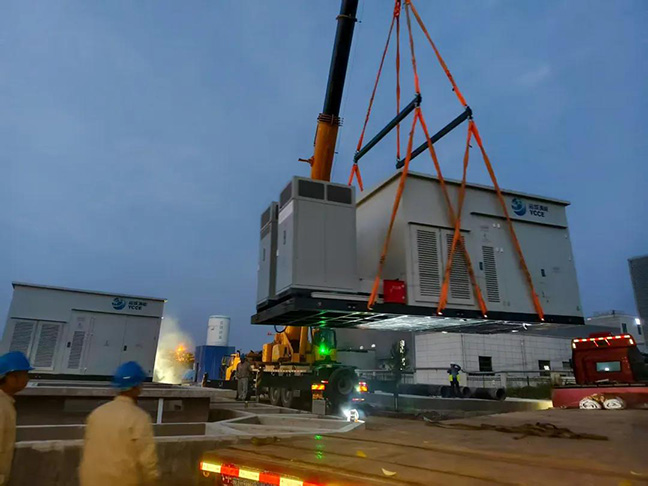

  據項目負責人介紹,端午假期期間,每天有數十名建設者在崗,采取輪班作業方式施工。為搶抓工期,各參建單位組建“黨員突擊隊”,在電池艙吊裝、電纜敷設等關鍵環節發揮帶頭作用。高溫下,建設者們堅守在升壓站設備調試、儲能區消防系統安裝等一線崗位。一位現場施工人員表示,能為新能源項目建設貢獻力量,感到很有意義。

  全力沖刺保障項目投運

  目前,項目已完成儲能區基礎施工、設備就位及70%電纜敷設,全站調試計劃已啟動。清能公司相關負責人表示,將統籌各參建單位的優質資源,壓實節點責任,加快完成系統側改造,優化儲能單元調試流程,同步開展電池艙性能測試與升壓站設備聯動試驗,確保項目全系統高質量按時投運,助力鹽城新能源產業發展。

下一篇:載同行,招商共贏 |鹽城招商場風華正茂!

SQL Error: select * from ***_ecms_news where id<'8221' and classid='132' and checked=1 order by newstime desc limit 1

返回

鹽城市國有資產投資集團有限公司 版權所有

地址:鹽城市世紀大道669號 郵編:224006

電話:0515-88190190 傳真:0515-88190187

蘇ICP備2021010007號-1 蘇公網安備 32090302000324號 朗業技術支持

南华县| 盐边县| 毕节市| 韶山市| 顺义区| 乐平市| 五指山市| 左贡县| 大安市| 扶余县| 阿克陶县| 桃园县| 千阳县| 上饶市| 濮阳市| 富裕县| 广平县| 德昌县| 兰溪市| 芷江| 枝江市| 南涧| 聊城市| 东城区| 霞浦县| 泸州市| 临夏县| 宁武县| 永丰县| 藁城市| 华容县| 乌鲁木齐县| 武宁县| 北海市| 绵阳市| 于田县| 襄垣县| 滦平县| 望都县| 绥阳县| 古田县|
